Обучение
Досъем сцен
Планирование досъема

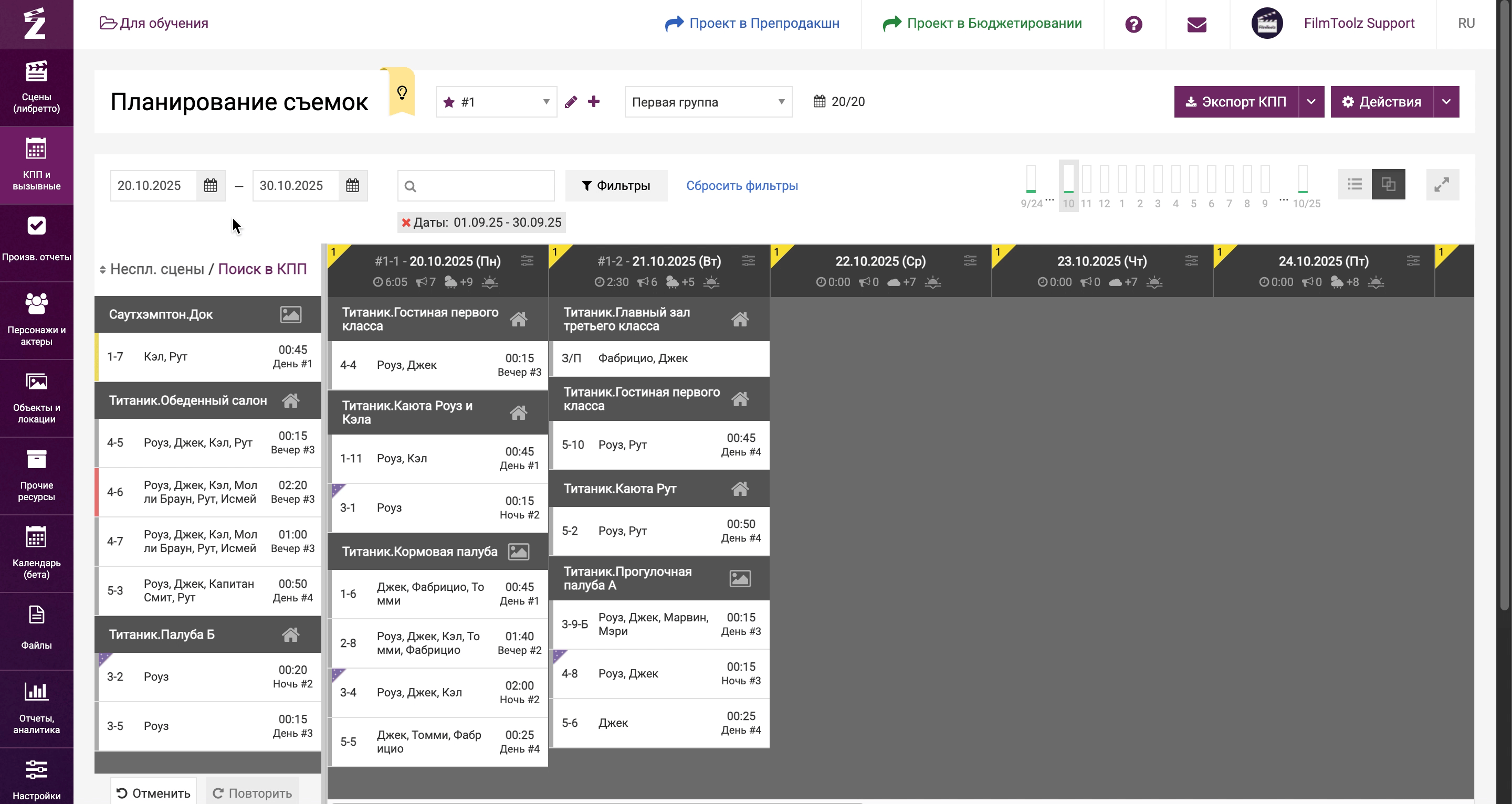

Если в производственном отчете вы ставите у сцены статус “Требуется досъем” или “Не снято”, то система создает дубль этой сцены и повторно размещает её в блоке неспланированных сцен в КПП, чтобы вы могли повторно спланировать её на новую дату. Такие сцены отображаются там с желтыми и красными пометками, а после того, как вы их спланируете, цвет поменяется на серый.

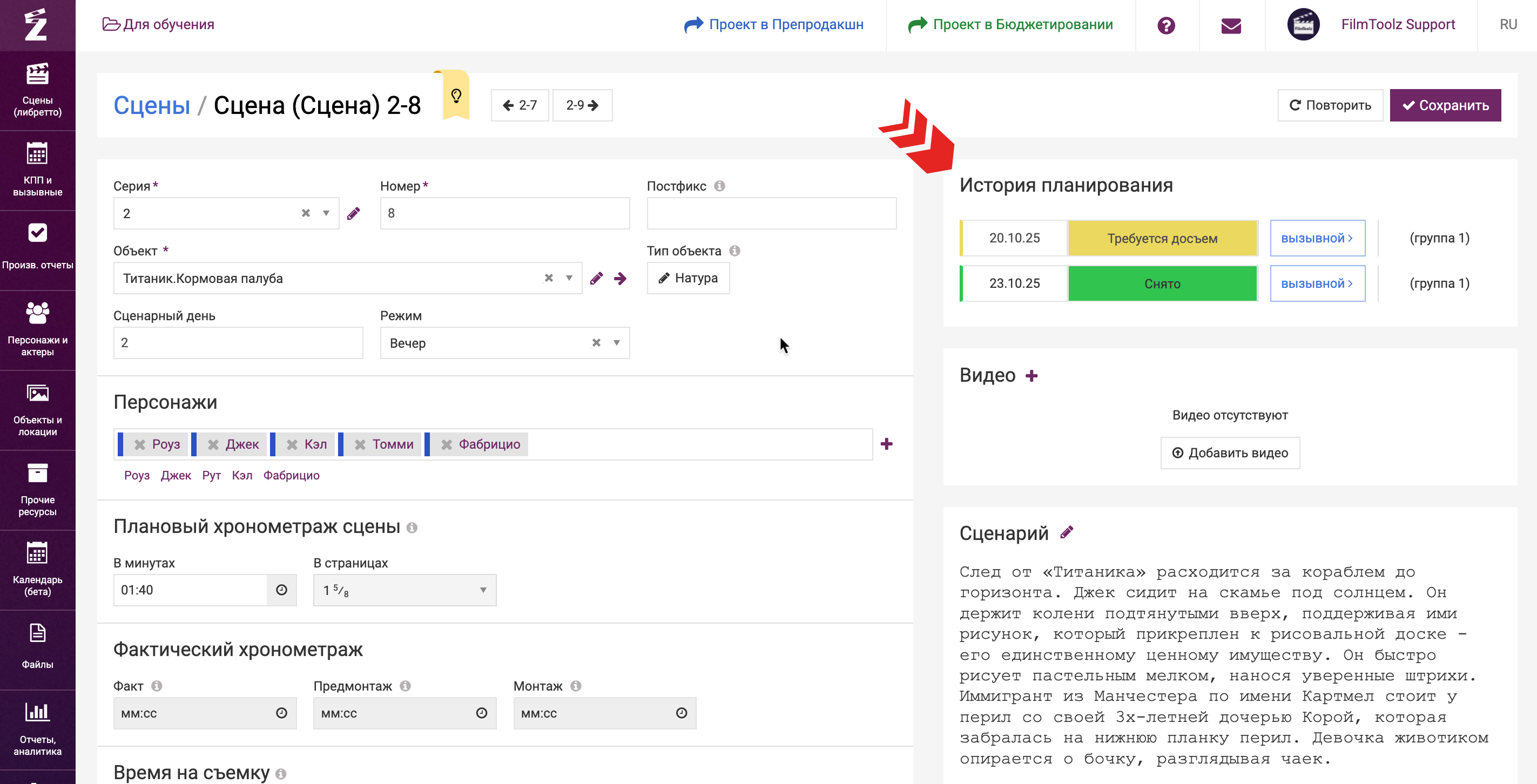

Таким образом, сцена может быть запланирована несколько раз на разные даты. Посмотреть всю историю планирования сцены, как и статусы в каждую смену, можно на её странице.
После планирования копии сцены на конкретную дату изменить статус исходной сцены становится невозможно.
Таким образом, если после постановки копии сцены в КПП на определённую дату принято решение отменить досъем и считать оригинальную сцену снятой, необходимо сначала удалить копию сцены из КПП (переместив её в раздел «Неспланированные»), а затем изменить статус исходной сцены на «Снято» в день её съемки.
Изменение атрибутов досъема
Если при планировании досъема сцены вам не нужны все изначальные персонажи и ресурсы, вы можете их скорректировать.

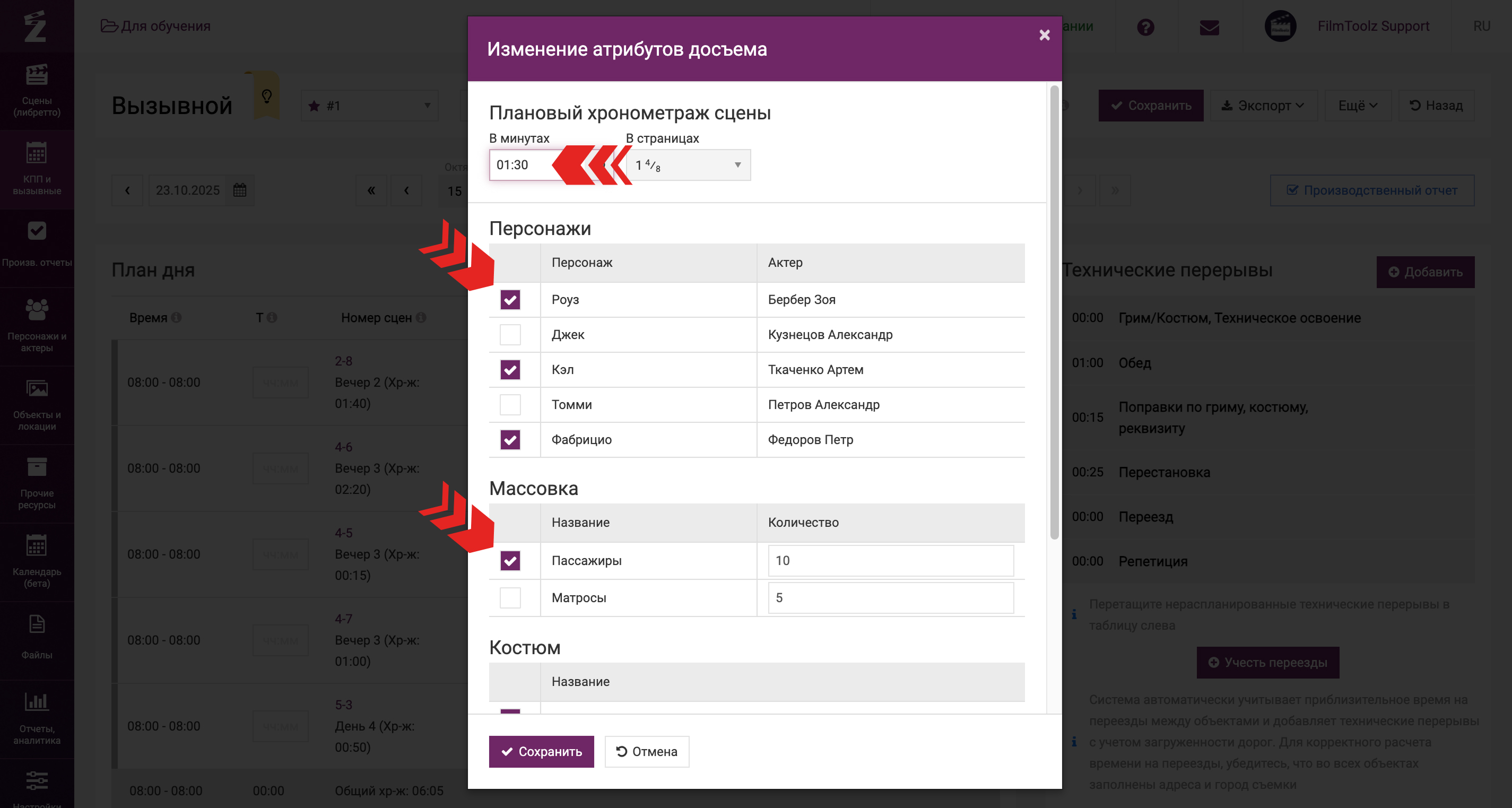

В вызывном, в котором спланирована сцена досъема, в ее правой части располагается иконка настроек.
Кликнув на нее, вы можете отредактировать плановый хронометраж сцены, а также отметить, какие из ресурсов не будут задействованы в досъеме, сняв с них чекбоксы.
Учет атрибутов досъема в сменах и отчетах

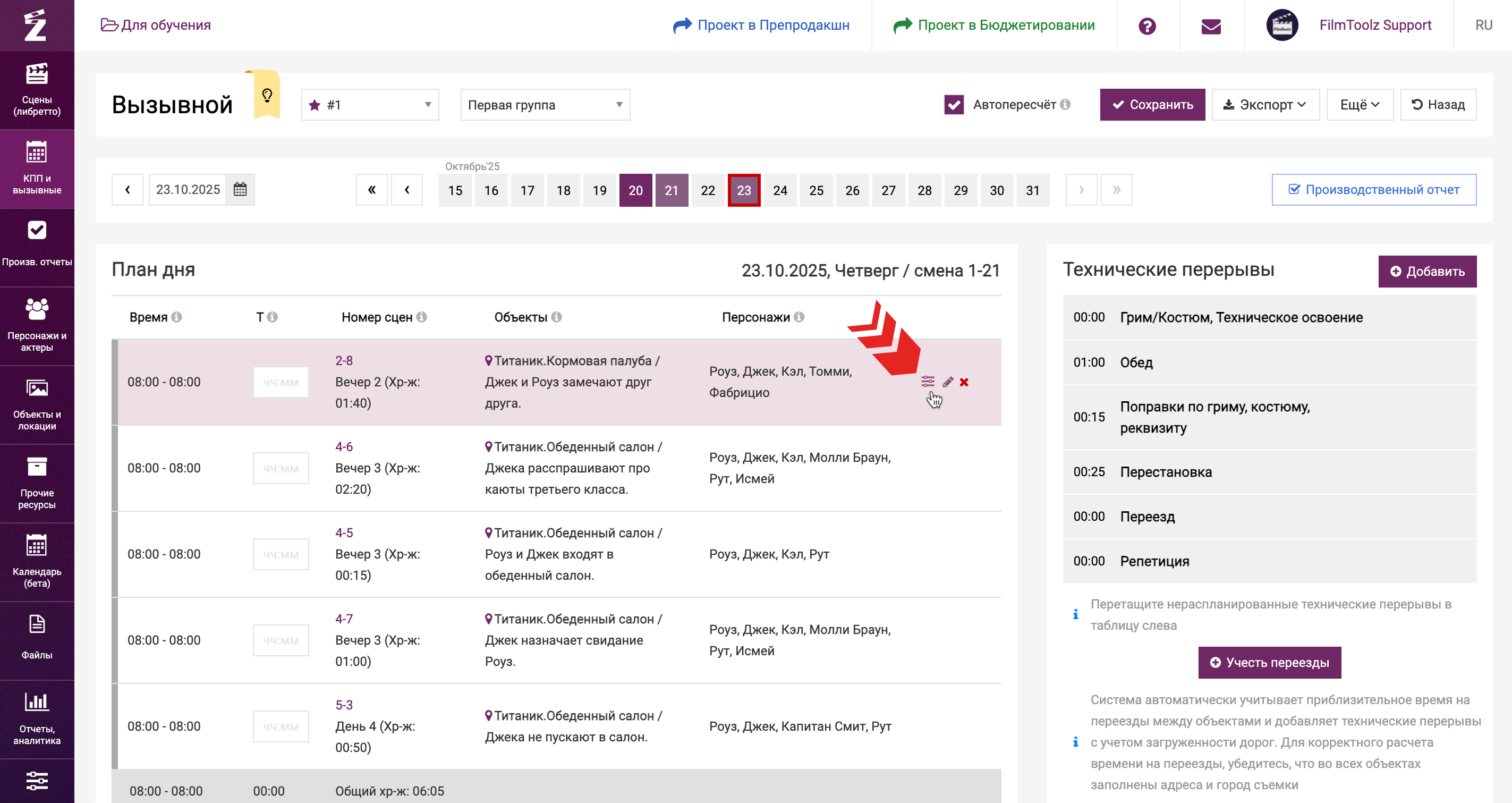

После снятия чек-боксов с персонажей или ресурсов в меню досъема, они автоматически исключаются из текущей смены, не отображаются в вызывном, производственном отчете и ведомосте по ресурсам за этот день.
При этом все убранные из досъема персонажи и ресурсы будут по-прежнему учитываться и отображаться в отчетах на дату съемки исходной сцены.
Изменение планового хронометража в атрибутах досъема отображается только в вызывном и производственном отчетах этой смены. Общий хронометраж сцены при этом не меняется и не суммируется с досъемом — во всех отчетах системы будет учитываться хронометраж изначальной сцены.
При этом фактический хронометраж досъема, внесенный в производственный отчет, прибавляется к фактическому хронометражу исходной сцены. Таким образом, при 1 минуте факта в основной сцене и 30 секундах в досъеме общий фактический хронометраж составит 01:30. Итоговое значение отображается на странице сцены и во всех соответствующих отчетах (отчете по хронометражу, хронометражу по сценам и в ежедневных производственных показателях).
Посмотрите видео «Досъем сцен»
